二桥飞架南北 天堑变通途
发布时间:2015-08-20 浏览次数:1199 作者:

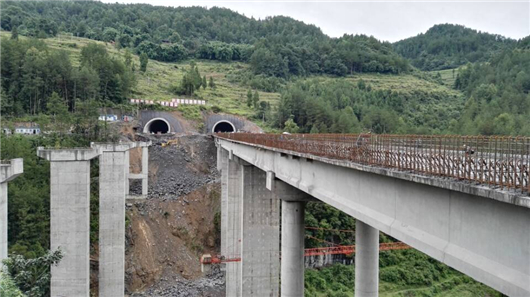

8月16日上午,在绵绵秋雨飘洒中,大石墩大桥右幅和茨菇塘大桥左幅T梁架设完工,这也标志着TJ11标主线实现单幅贯通。早在今年5月,为了确保完成各项施工任务,TJ11标项目部就提出“团结一致、抓质量、保安全、大干100天”等口号激励全体职工。

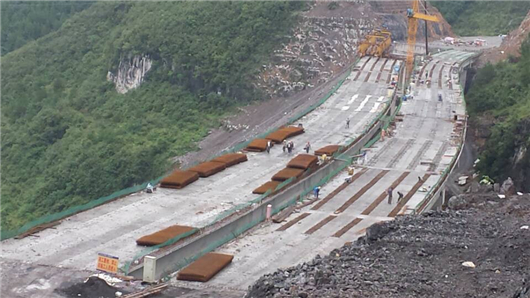

2015年6月,项目部在对施工进度进行部署时,发现T梁预制无法达到预期目标,不能保障后续工作顺利完工,为此,项目部立即组织各部门、各施工队伍负责人讨论如何解决T梁预制的问题。经过探讨,项目部决定实施“增加作业工人、增加所需设备、实行24小时倒班作业”的重大决策。经过不懈地努力,二工区T梁预制完成时间比计划提前2天,一工区T梁预制也达到了预期目标,为后续工作减轻了压力。
2015年7月,在架设大石墩大桥时,由于桥台离隧道口较近,造成架桥机20多米的主桁架在大屋基隧道内,大石墩大桥右幅首跨边梁架设无法直接安装到位。为此,项目部立即组织工程部等部门与安装队伍共同探讨如何在保证人、财、物都安全的状况下边梁安装到位,经过多方面讨论和施工方法的层层筛选,最终确定采用液压千斤顶横移到位的施工方法。在架设边梁的那一天,项目领导、工程部、安全部等部门到施工现场全天进行跟踪监督,终于攻克难关完成大石墩大桥首架,为顺利完成主线单幅贯通走出关键的一步。
TJ11标共承担405片T梁预制及安装,截止目前还剩余8片T梁未浇筑,40片T梁未架设。在工期紧、任务重的严峻形势下,在总承包部的大力支持、帮助和鼓励下,通过全体人员的共同努力,历时3个多月,克服各种困难,终于保质保量地按时完成节点目标,实现主线单幅贯通,这也标志着TJ11标施工进入最后的收尾阶段。为道安高速实现如期通车目标创造有利条件。
